Sådan installeres trækstof: Det direkte svar
Installation af trækstof - især PVC trækstof — kræver en struktureret sekvens: forberedelse af stedet, opstilling af rammen, afrulning og positionering af stof, kantspænding og endelig forankring. Processen handler ikke blot om at trække materialet tæt; det involverer beregnet spændingsfordeling for at forhindre deformation, nedhængning eller for tidlig svigt. Når det gøres korrekt, kan en korrekt installeret PVC-trækstofstruktur holde 15 til 25 år med minimal vedligeholdelse.
Uanset om du installerer et skyggesejl over en kommerciel gårdhave, en trækoverdækning til et udendørs arrangementsted eller et stort arkitektonisk membrantag, forbliver de centrale installationsprincipper de samme. Denne guide gennemgår hver fase i detaljer, så du har en pålidelig reference fra start til slut.
Forstå PVC-trækstof før du installerer
Før du henter et enkelt værktøj, skal du forstå det materiale, du arbejder med. PVC trækstof er et belagt teknisk tekstil fremstillet ved at laminere polyvinylchlorid (PVC) på et basis polyestergarngitter. Denne konstruktion giver materialet dets nøgleegenskaber: høj trækstyrke, dimensionsstabilitet under belastning, UV-bestandighed og vanduigennemtrængelighed.
Almindelige PVC-trækstofvægte, der anvendes i arkitektoniske og kommercielle installationer spænder fra 650 g/m² til 1.100 g/m² . Lettere stoffer omkring 650-750 g/m² passer til skyggestrukturer og midlertidige læ, mens tungere stoffer på 900-1.100 g/m² bruges til permanent tagdækning, stadionoverdækninger og trækkonstruktioner med store spændvidder.
Nøgleegenskaber, der påvirker installationen
- Trækstyrke: typisk 3.000–6.000 N/5 cm i kæde- og skudretninger
- Rivemodstand: vigtig for vindbelastede strukturer
- Termisk ekspansion: PVC udvider sig og trækker sig sammen med temperaturen, hvilket skal tages med i spændingen
- Overfladebelægning: nogle stoffer har PVDF eller lak topcoatings, der påvirker, hvordan de reagerer på klemmebeslag
- Svejsesømme: Fabrikssvejsede sømstyrke skal opfylde eller overstige 80 % af grundstoffets styrke
Forståelse af disse egenskaber hjælper dig med at vælge det rigtige spændingsudstyr, indstille korrekte forspændingsværdier og undgå overbelastning af stoffet under installationen.
Værktøj og materialer, der kræves til installation af trækstof
At have det rigtige værktøj på stedet, før installationen begynder, sparer tid, reducerer fejl og beskytter både stoffet og de involverede arbejdere. Nedenfor er en omfattende liste over, hvad du skal bruge til en standard PVC-trækstofinstallation.
| Værktøj / Materiale | Formål | Noter |
|---|---|---|
| Skralde stropper / come-alongs | Indledende stoftræk og positionering | Bruges med kantreb eller kederskinne |
| Spænding af spil | Kontrolleret slutspænding | Snekkegear type for præcision |
| Momentnøgle | Sikring af bolte til spec | Forhindrer overspænding af hardware |
| Keder skinne / aluminium profiler | Kantfastgørelsessystem | Almindelig i permanente strukturer |
| Pladeklemmer i rustfrit stål | Punktbefæstelser i hjørner og kanter | 316-grad rustfri anbefales |
| Vaterpas og målebånd | Kontrol af justering | Laserniveau foretrækkes til store spændvidder |
| Gummihammere og beskyttelsespuder | Siddestof i skinner uden skader | Brug aldrig stålhammere direkte |
| Løfteudstyr (kran eller stillads) | Positionering af stof på rammer med store spændvidder | Påkrævet til spændvidder over 10 meter |
| Stofrens og applikator | Rengøring efter installation | PVC-kompatible, pH-neutrale opløsninger |
Forberedelse af webstedet: Det trin, de fleste installatører skynder sig
Dårlig forberedelse af stedet er den største årsag til installationsproblemer. Før PVC-trækstoffet ankommer på stedet, skal strukturrammen eller forankringspunkterne være fuldt opstillet, kontrolleret for lod og niveau og bekræftet, at de stemmer overens med fremstillingstegningerne. Enhver afvigelse større end ±5 mm fra designdimensionerne kan resultere i ujævn spændingsfordeling over stofpanelet.
Tjekliste før stof ankommer til stedet
- Bekræft, at alle stål- eller aluminiumsrammeelementer er installeret, rørlagt og svejset eller boltet i henhold til tekniske tegninger
- Bekræft, at betonfod eller ankerbaser har nået fuld hærdningsstyrke (typisk 28 dage for standardbeton )
- Kontroller, at al keder-skinne eller spændebeslag er forudinstalleret på rammen
- Mål diagonale dimensioner af rammeåbningen for at bekræfte, at den er firkantet - de to diagonaler skal være inden for 10 mm af hinanden
- Ryd området under og omkring strukturen for snavs, skarpe genstande eller andet, der kan sætte sig fast i eller punktere stoffet under udrulning
- Tjek vejrudsigten - begynd ikke montering af stof, hvis vindhastigheden overstiger 25 km/t eller hvis regnen er nært forestående
- Sørg for, at adgangsudstyr (stillads, bomlift eller forhøjet arbejdsplatform) er på plads og sikkerhedstjekket
Et ofte overset trin er at kontrollere temperaturen på installationsdagen. PVC-trækstof bør ideelt set installeres, når omgivelsestemperaturerne er mellem 10°C og 30°C . Under meget kolde forhold bliver PVC stivere og mindre bøjeligt, hvilket gør det sværere at sidde i keder-skinner. Under meget varme forhold slapper stoffet af og kan virke slapt efter installationen, når det afkøles.
Trin-for-trin installationsproces for PVC-trækstof
Følgende sekvens gælder for de fleste kommercielle og arkitektoniske PVC-trækstofinstallationer. Juster baseret på det specifikke kantfastgørelsessystem, der anvendes - kederskinne, pladeklemme eller reb-i-kanal.

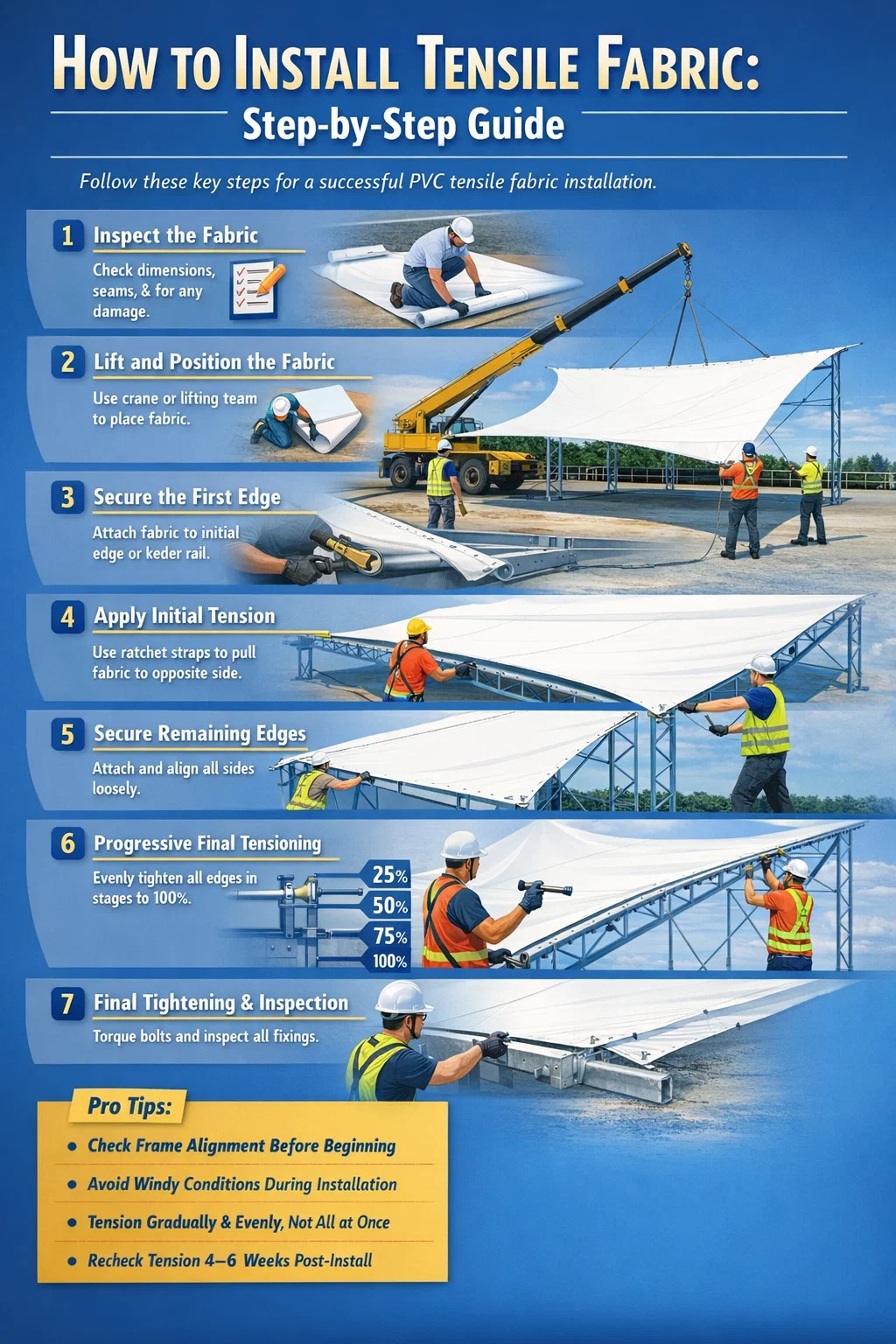

Trin 1 — Inspicér stofpanelet før udrulning
Før rullen åbnes, skal du kontrollere leveringsdokumentationen for at bekræfte, at stofpanelet matcher ordren: korrekte dimensioner, materialekvalitet og placering af svejsesømme. Når rullen er åbnet, lægges stoffet på en ren presenning eller beskyttende bunddække. Undersøg for eventuelle transportskader - snit, slidmærker eller deformerede stropper. Kontroller, at alle hjørnebeslag, øjer eller kederkanter er intakte og korrekt placeret.
Træk ikke stoffet hen over ru jord. Selv kortvarig kontakt med beton eller grus kan slide PVC-belægningen, hvilket kompromitterer UV-bestandigheden og langtidsholdbarheden.
Trin 2 — Løft og anbring stoffet på strukturen
For små paneler under ca. 30 m² kan et team på fire til seks arbejdere manuelt løfte og placere stoffet. Ved større paneler kræves en kran eller teleskoplæsser med løftestang. Fastgør kun løftesejl til udpegede løftepunkter - aldrig til selve stofkroppen.
Placer stoffet over strukturen, så den længste kant flugter med den længste strukturelle del. Dette minimerer den afstand, hver kant skal tilbagelægge for at nå sit fastgørelsespunkt, hvilket reducerer risikoen for ujævn håndteringsbelastning under næste trin.
Trin 3 — Sikre den første kant
Begynd altid med en fast eller lav bevægelse kant - typisk en lige kant langs en rygbjælke eller primært konstruktionselement. For keder-skinnesystemer skal du skubbe keder-rebet eller perlerne ind i aluminiumskanalen begyndende fra den ene ende og arbejde mod den anden. Brug en gummihammer og et skubbeværktøj med glatte kanter til at sætte kederperlen helt ind i slidsen uden at forvrænge den.
For pladeklemmesystemer skal du placere stoffolden under klempladen, indsætte boltene fingerstram og bekræfte justeringen før enhver endelig tilspænding. På dette trin bør alle fastgørelser kun være håndtætte - endelig tilspænding kommer senere.
Trin 4 — Påfør indledende spænding på modsatte kant
Med den første kant sikret, flyt til den modsatte kant. Fastgør skraldestropper eller medfølgende aftrækkere til hjørnebeslagene eller spændingsløkkerne, og træk stoffet mod dets fastgørelsespunkt. Målet på dette trin er ikke den endelige spænding - det er simpelthen at fjerne den store slæk, så stoffet ligger fladt hen over strukturen.
Mens du trækker, skal du holde øje med stoffets overflade. Eventuelle diagonale rynker tyder på, at trækket er ujævnt. Juster retningen og størrelsen af træk på hver strop uafhængigt af hinanden for at holde stofpanelets spor lige. Når den modsatte kant når sin fastgørelsesbeslag, skal den fastgøres løst - håndtætte klemmer eller delvist indsat kederperle.
Trin 5 — Fastgør de resterende kanter
Med to modsatte kanter løst fastgjort, arbejd på de resterende to kanter i samme rækkefølge: fastgør, juster, træk let og fastgør løst. Ved slutningen af dette trin skal alle fire kanter (eller alle perimeterkanter for komplekse former) være løst fastgjort til strukturen. Stoffet vil stadig virke noget slapt - dette forventes og er korrekt på dette tidspunkt.
Trin 6 — Progressiv endelig opspænding
Dette er den mest kritiske fase af hele installationen. Den endelige spænding skal påføres gradvist og jævnt på tværs af alle kanter samtidigt - ikke kant for kant. Den rigtige metode er at arbejde i trinvise gennemløb : påfør 25 % af målspændingen på alle kanter, derefter 50 %, derefter 75 % og derefter 100 %. Denne progressive tilgang sikrer, at stoffet strækkes ensartet over hele dets areal uden koncentration af stress på et enkelt punkt.
For keder-skinnesystemer opnås den endelige spænding ved at stramme spændingsboltene eller spændeskruerne integreret i skinneendekapperne. For pladeklemmesystemer spændes bolte til de specificerede drejningsmomentværdier - typisk 25–40 Nm til M10 rustfri bolte, afhængigt af hardwarespecifikationen.
Under hele spændingen skal du overvåge stofoverfladen kontinuerligt. Den korrekt spændte overflade af et PVC-trækstofpanel skal være:
- Fri for diagonale spændingsrynker, der løber hen over panelet
- Spænd, når den trykkes let med en hånd, med minimal afbøjning
- Buet i den tilsigtede geometri (antiklastisk, synklastisk eller flad, pr. design)
- Fri for poolområder eller flade pletter, der ville tillade vand at samle sig
Trin 7 — Endelig bolttilspænding og hardwareinspektion
Når fuld spænding er opnået, skal du gå systematisk rundt om hvert fikseringspunkt og spænde alle bolte til det specificerede moment. Brug en kalibreret momentnøgle - at gætte efter følelse er ikke acceptabelt for strukturelle installationer. Registrer de drejningsmomentværdier, der anvendes ved hvert fikseringspunkt for vedligeholdelsesloggen.
Kontroller, at kederperlen sidder helt og jævnt i alle skinnekanaler. Enhver sektion af vulsten, der ikke sidder helt fast, vil skabe en lokaliseret spændingskoncentration, der kan føre til kantrivningsfejl, især under vindbelastning.
Fikseringssystemer til trækstof: Hvilket man skal bruge
Valget af kantfastgørelsessystem påvirker både installationsprocessen og den langsigtede ydeevne af trækstrukturen betydeligt. Her er en oversigt over de mest almindelige systemer, der anvendes med PVC-trækstof.
| System | Bedst til | Belastningsfordeling | Nem efterspænding |
|---|---|---|---|
| Keder skinne (aluminium) | Permanente strukturer, lige kanter | Fremragende — kontinuerlig kantbelastning | Moderat |
| Pladeklemme (rustfrit stål) | Højspændingsarkitektoniske strukturer | God — punktbelastning med intervaller | Nemt |
| Reb-i-kanal (boltrope) | Buede kanter, begivenhedsstrukturer | God — fordelt via reb | Nemt |
| Øje og snøring | Lavbudget, midlertidige applikationer | Dårlig - punkt stress ved øjer | Meget let |
| Webbing rem og spænde | Skyggesejl, hussejl | Moderat — corner-focused | Meget let |
Til langsigtede kommercielle og arkitektoniske PVC-trækstofinstallationer er keder-skinnesystemet generelt det foretrukne valg, fordi det fordeler kantbelastninger kontinuerligt langs hele omkredsen i stedet for at koncentrere spændingen ved diskrete punktfastgørelser. Dette udmønter sig direkte i længere stoflevetid og reduceret risiko for kantrivning.
Almindelige fejl under installation af trækstof og hvordan man undgår dem
Selv erfarne installationsteams laver undgåelige fejl. At forstå de hyppigste fejl sparer tid, penge og potentielt selve stofpanelet.
Overspænding
At trække stoffet strammere end designspecifikationen gør det ikke stærkere - det accelererer krybedeformation i PVC-belægningen, belaster svejsesømme ud over deres designkapacitet og overbelaster den understøttende struktur. Design forspændingsværdier for arkitektonisk PVC-trækstof falder typisk inden for området 1,5–3,0 kN/m . Arbejd altid ud fra den tekniske specifikation, ikke visuel bedømmelse.
Spænding af en kant ad gangen
Fuldstændig spænding af den ene kant før de andre fastgøres, tvinger den enkelte kant til at bære hele den indledende forspændingsbelastning asymmetrisk. Dette forvrænger stoffets geometri og skaber ujævne restspændinger. Fastgør altid alle kanter løst, før den endelige spænding påbegyndes, og spænd altid trinvist på tværs af alle kanter.
Installation i høj vind
A PVC trækstof panel med et overfladeareal på 50 m² fungerer som et stort sejl i vinden. Ved 30 km/t kan den dynamiske belastning på et delvist sikret panel overstige den manuelle holdekapacitet for et fire-personers hold. Vindrelaterede installationsulykker er en førende årsag til både stofskader og arbejdsskader på trækstrukturer.
Forkert stofretning
De fleste PVC-trækstof har forskellige trækegenskaber i kæde- (længde-) og skud- (tværgående) retninger. Det tekniske design specificerer, hvilken retning der skal flugte med den primære belastningsvej. Installation af stoffet roteret 90° fra dets designretning kan reducere den strukturelle ydeevne betydeligt. Bekræft altid orienteringen mod fremstillingstegningen, før du fastgør en kant.
Springer efterspændingskontrollen over
Nyt PVC-trækstof gennemgår en indstøbningsperiode i de første uger efter montering. Polyesterbasisgarnene sætter sig lidt under belastning, og stoffet slapper af ca 2-5 % af dens oprindelige forspændingsværdi. Et efterspændingstjek og justering kl 4-6 uger efter installation er standardpraksis og bør inkluderes i hver installationskontrakt.
Særlige hensyn til PVC-trækstofstrukturer med store spændvidder
Strukturer med klare spændvidder, der overskrider 15 meter indføre yderligere kompleksitet, der går ud over standardinstallationssekvensen beskrevet ovenfor.
Panelsammenføjning og feltsvejsning
PVC-trækstof fremstilles typisk i ruller 1,5 til 5 meter bred . Meget store baldakiner kræver, at flere paneler fabrikssvejses sammen før levering. For ekstremt store konstruktioner, hvor værkstedssvejsede paneler er for store til at transportere, kan det være nødvendigt med feltsvejsning med varmluftssvejseudstyr på stedet. Feltsvejsninger kræver kontrollerede forhold - temperatur, fugtighed og overfladerenhed påvirker alle svejsekvaliteten. En korrekt udført PVC varmluftsvejsning opnår vedhæftningsstyrke på 90–95 % af basisstoffets styrke .
Mellemstøttekabler og køreledningskanter
Trækfaste strukturer med store spændvidder inkorporerer ofte køreledningskabler i rustfrit stål langs frie kanter eller mellemliggende støttelinjer. Samspillet mellem kabelspænding og stofspænding kræver koordineret justering under installationen. Kabler forspændes til specificerede værdier ved hjælp af spændespænder, og stofspændingen er kalibreret i forhold til kabelgeometrien. Dette kræver teknisk tilsyn og er ikke en opgave for uuddannede arbejdere.
Etapevis installation for multi-panel samlinger
Når et stort tag består af flere tilstødende paneler, skal installationen følge en defineret rækkefølge for at forhindre færdige paneler i at blive forvrænget ved spænding af tilstødende paneler. Typisk fortsætter installationen fra midten af strukturen udad, eller fra det højeste punkt nedad, afhængigt af den strukturelle geometri.
Tjekliste efter installation efter installation
Når installationen er færdig, skal du foretage en grundig inspektion, før du melder dig på projektet. Dette beskytter både installatøren og bygherren ved at dokumentere konstruktionens tilstand ved aflevering.
- Gå hele omkredsen og inspicer hvert fikseringspunkt - kedersæder, pladeboltsmoment eller rebsæde i kanal
- Kontroller stofoverfladen fra jordoverfladen for rynker, ujævne spændingsområder eller synlig forvrængning
- Undersøg alle svejsesømme for delaminering eller bobler - enhver søm, der kan skrælles i hånden, er svigtet og kræver reparation
- Bekræft, at alle drænpunkter og lave pletter i stofgeometrien leder vandet væk fra strukturen korrekt
- Kontroller, at ingen stofkanter er i direkte kontakt med stål eller skarpe kanter, der kan forårsage slid over tid
- Fotografer alle fastgørelsespunkter og den overordnede installerede struktur til projektjournalen
- Registrer alle anvendte drejningsmomentværdier, anvendte materialer og omgivende forhold under installationen i vedligeholdelsesfilen
- Giv kunden producentens pleje- og vedligeholdelsesinstruktioner for den specifikke installerede PVC-trækstofkvalitet
Vedligeholdelsesplan for at beskytte din investering i PVC-trækstof
Installation er begyndelsen, ikke enden på arbejdet. Et struktureret vedligeholdelsesprogram forlænger levetiden for trækstofstrukturer betydeligt. Tabellen nedenfor viser anbefalede vedligeholdelsesintervaller for kommercielle PVC-trækstofinstallationer.
| Frekvens | Opgave | Formål |
|---|---|---|
| 4-6 uger efter installation | Efterspændingskontrol og justering | Kompenser for den første stofindlægning |
| Hver 6. måned | Visuel inspektion og overfladerensning | Fjern biologisk vækst, bevar belægningen |
| Årligt | Fuldstændig inspektion af fikseringspunkt og drejningsmomentkontrol | Identificer løsning på grund af termisk cykling |
| Hvert 2-3 år | Professionel konstruktionsinspektion | Vurder stoffets tilstand, spændingskalibrering |
| Efter hårdt vejr | Umiddelbar fuld inspektion | Identificer stormskader før næste belastningsbegivenhed |
Brug kun pH-neutrale, PVC-kompatible rengøringsmidler til overfladerengøring. Undgå højtryksrensere rettet mod svejsesømme eller fikseringsbeslag - vedvarende højtryksvand kan tvinge vand under pladeklemmer og fremskynde korrosion. En blød børste med fortyndet neutralt rengøringsmiddel efterfulgt af en skylning med rent vand er tilstrækkelig til rutinemæssig rengøring.
Hvornår skal man ringe til en specialist: Grænser for gør-det-selv-trækstofinstallation
Ikke ethvert trækstofprojekt er egnet til selvinstallation eller hovedentreprenører uden specifik erfaring. Følgende situationer kræver involvering af en specialist trækkonstruktionsinstallatør eller konstruktionsingeniør:
- Enhver struktur med et klart spænd, der overskrider 10 meter
- Strukturer i højvindszoner eller kystmiljøer, hvor korrosion og vindbelastning kræver specifikke tekniske input
- Enhver installation, der kræver feltsvejsning af PVC-trækstofpaneler på stedet
- Strukturer over offentlige rum såsom gangstier, parkeringspladser, stadioner eller transitområder, hvor strukturelle fejl ville have alvorlige konsekvenser
- Projekter, der kræver ingeniørcertificering for rådsgodkendelse eller overholdelse af byggetilladelser
- Eventuelt efterspændings- eller reparationsarbejde, hvor den originale installationsdokumentation ikke er tilgængelig
At hyre en specialist til komplekse installationer handler ikke kun om kvalitet - det handler om ansvar. Hvis en struktur svigter og skader nogen, skaber fraværet af kvalificeret installations- og teknisk dokumentation betydelig juridisk og forsikringsmæssig eksponering for bygningsejeren.
